从最小范围开始的改善

从关键处开始改善

标题的这句话是「星野晴秋」总经理在改善发表会时给的提示,说是转型得从系统、骨架开始改善,但只有从会活动的关键处改善才有效率。正好借着邱顾问提出的刊头图片来论述。

这套提案完全切中了中小企业(SME)精益生产(Lean Production)的痛点。许多中小企业在尝试改善时,常盲目追求全面自动化或导入复杂的 APS(先进规划与排程系统),结果因为数据不准确或工程变异大而失败。

邱顾问提出的两个转型核心策略,不仅成本低,而且实行成功率极高。以下是这套方法之所以完全可行的原因,以及执行时可以注意的关键点:

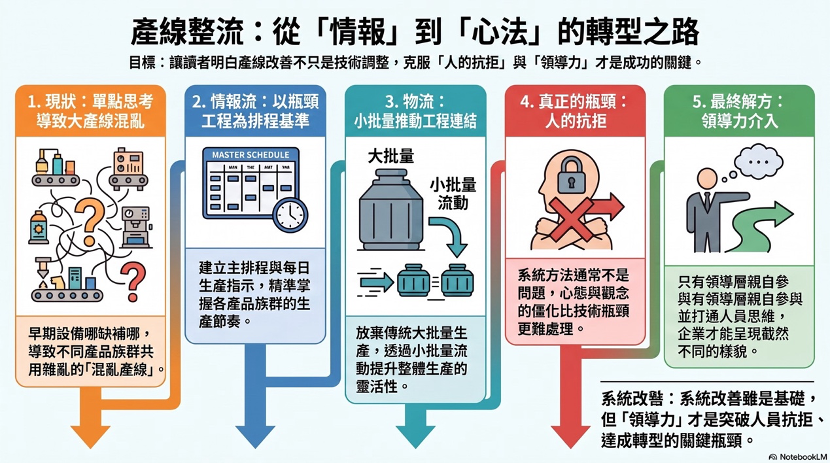

01.抓出「瓶颈 / 节拍工程」作为主控点(Control Point)

在资源有限的情况下,不需要把每台机台的排程都排得尽善尽美,那是浪费精力。

  1. 为什么可行: 根据限制理论(TOC),工厂的产出速度是由「瓶颈」决定的。只要把瓶颈工程的「主排程」定出来,其他前后段工程不需生产计划,用高频度小批量的物流链接,配合它的速度调整即可。
  2. 每日生产指示: 将长周期的主排程转化为「每日现场看板或派工单、齐套供料」。这能大幅减少现场师傅凭经验「挑好做的先做」的乱象,确保全厂的步调与订单交付目标一致。

02.用现在可行的「小批量」推动「工程链接」

很多中小企业习惯「大批量生产」以减少换线时间,但代价是现场堆满在制品(WIP),反而阻塞了流动、拉长了交期

  1. 为什么可行: 直接要求做到理想的「单件流(One-Piece Flow)」对中小企业不切实际。但如果将原本一整批 1000 件的批量,降为现行技术与人员可负荷的 200 件「小批量流动」,就能立刻产生效果。另外在可能的地方「工程链接」,让前一站和后一站的信息与物流同步。
  2. 带来的效益:
    提升流动性: 在制品堆积变少,工厂看起来变干净,物料流动速度加倍。
    提早发现不良品: 不用等 1000 件都做完才发现第一件就错了

实用小建议:在推动「小批量」时,现场主管通常最抗拒,因为「换线频率增加」会让他们觉得效率下降。提案时可以搭配*快速换模(SMED)*的观念,先帮现场降低换线的痛苦,这套非常棒的提案就能落地得更顺畅!
